7月3日,乌昌750千伏变电站启动试运行,标志着新疆第二座750千伏全站GIS变电站正式投运,乌昌地区网架结构更加完善。

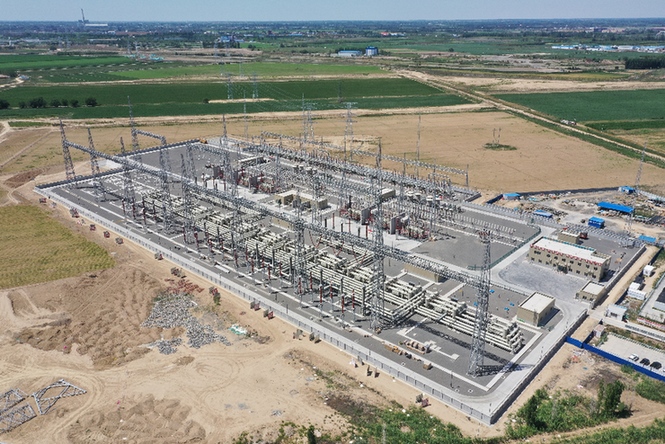

乌昌750千伏变电站工程鸟瞰图(滚艳 摄)
乌昌750千伏变电站是乌北—凤凰—乌苏—博州—伊犁输变电工程的重要组成部分,也是乌昌地区750千伏环网的重要一环。工程安装2台150万千伏安主变压器,新建线路长度2.4千米,于2019年10月24日开工建设,投运后将进一步满足乌昌核心区电力负荷用电需求,优化昌吉中西部及乌鲁木齐西北部主网架,降低系统运行风险。同时,可提高分区供电运行方式的合理性,缓解乌昌核心区局部区域短路电流超标问题,为乌昌、兵团十二师经济社会发展提供更为安全可靠、清洁高效的电力供应,对自治区“乌—昌—石”大气污染防治计划提供电力支撑。

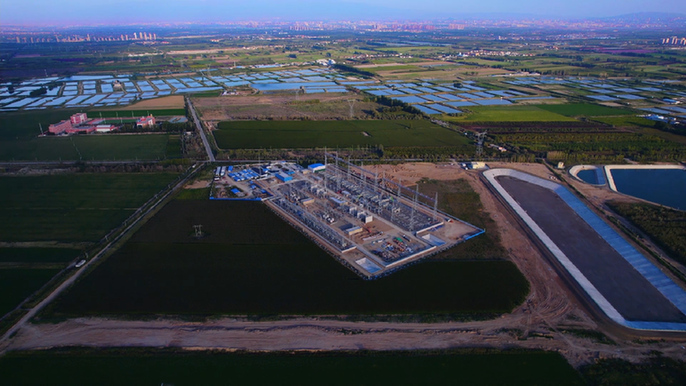

乌昌750千伏变电站远景图(滚艳 摄)
由于工程周边都是农田,为节约场地并降低变电站的运行风险,建设中考虑到封闭式组合电器寿命周期效果较好,建设阶段施工便利,建成后设备检修、维护方便,乌昌750千伏变电站户外配电装置全站采用GIS设备,这也是继五家渠750千伏变电站之后新疆的第二座750千伏全站GIS变电站。
GIS安装对现场无尘化要求及设备安装精准度要求很高。两个区域同时作业,37个间隔、1493个单元,在沙尘天气频发的情况下,要保证百万级的洁净度和2毫米内的对接精准度,作业难度可想而知。

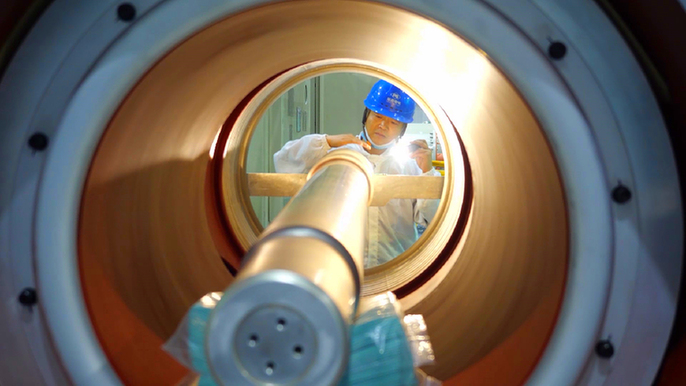

2021年8月18日,乌昌750千伏变电站新建工程进行750千伏GIS管母内检(滚艳 摄)
“为确保GIS顺利安装,我们从生产、运输、安装过程等环节严格把控,在GIS出厂前就组织参建单位赴厂内开展检查验收。设备到达现场后,组织参建单位对设备外观、ELP记录等检查无误后,方可卸车就位。GIS安装前,多次组织召开GIS安装方案审查会,在安装过程中通过远程视频实时监控等确保设备安装质效,在短短100天内完成全站安装工作,较首座GIS变电站—五家渠750千伏变电站安装时间提前近1个月。”乌昌750千伏变电站业主项目经理伍建波说。

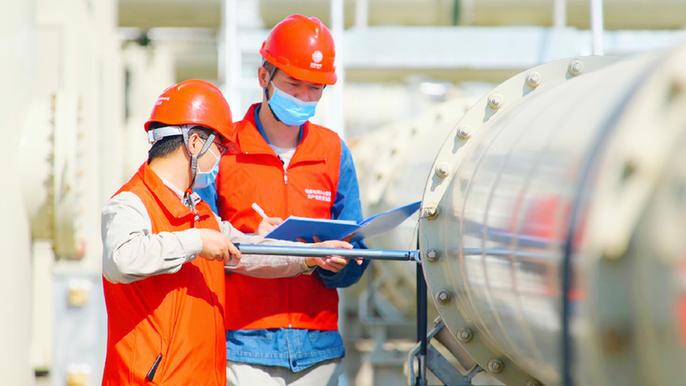

2021年9月6日,建设分公司员工在乌昌750千伏变电站检查GIS设备。(滚艳 摄)
此外,该工程还是新疆首个采用水消防系统的750千伏GIS变电站。相比传统的泡沫式灭火装置,水消防系统在灭火效率、消防处置能力、环境保护能力上都有很大的提升,在节约成本的同时还保障了电网的运行安全。
“乌昌750千伏变电站是新疆第26座变电站,是继五家渠750千伏变电站之后的第二座750千伏全站GIS变电站。”乌昌750千伏变电站副站长王向龙介绍。

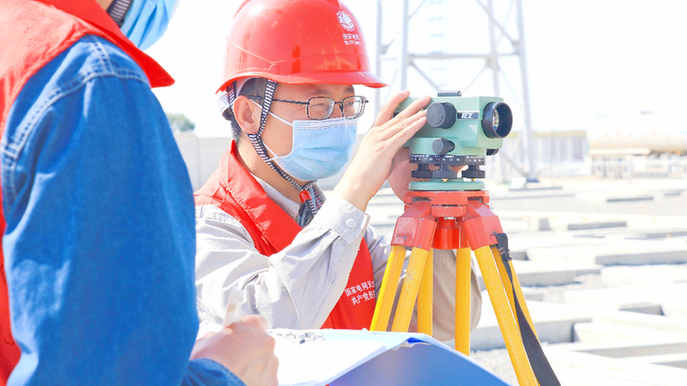

2021年8月30日,国网新疆建设分公司员工在乌昌750千伏变电站对GIS设备进行水平标高抽查。(伍建波 摄)
截至目前,新疆已经投运750千伏凤凰—乌北II回、凤凰—亚中II回输、乌昌等3项输变电工程,预计,年内还将投运亚中—达坂城II回、凤凰—乌苏—博州—伊犁Ⅱ回、甘泉堡、石河子等4项750千伏输变电工程及木垒、达坂城、三塘湖等3项750千伏主变扩建工程,建强疆内电网“东电西送”“北电中送”“南北互供”通道,为新疆能源优势转换为经济优势提供强大动能。
